Прямой эфир
Ошибка воспроизведения видео. Пожалуйста, обновите ваш браузер.
Лента новостей
В МВД назвали число раскрытых преступлений благодаря базе данных ДНК Общество, 06:35 Четыре стратегии, как накопить на пенсию РБК и НПФ «Будущее», 06:32 Новак назвал сроки завершения ускоренной газификации Общество, 06:05 Число погибших после полицейской операции в Рио-де-Жанейро выросло до 28 Общество, 06:04 Как соблюдать work-life balance и сохранить ресурс для близких РБК Стиль и Victory Park, 05:42 Почему цена Ethereum продолжает расти. Главные причины Крипто, 05:33 Число пострадавших при столкновениях в Иерусалиме превысило 200 человек Политика, 05:30 Песков сообщил об анализе возможной встречи Путина и Байдена Политика, 05:27 В Уфе во время репетиции парада Победы загорелся советский танк Общество, 04:44 Как защищаться от вирусов и правильно помочь иммунитету РБК и Деринат, 04:33 WSJ узнала о просьбе союзников США отсрочить вывод войск из Афганистана Политика, 04:12 Россия призвала спасти детей из лагеря в Сирии из-за вспышки COVID-19 Общество, 03:36 СМИ узнали о планах Неймара продлить контракт с ПСЖ на четыре года Спорт, 03:31 Какие космические явления и объекты можно увидеть с территории России РБК и ПСБ, 03:27
Бизнес ,
0

Счетная палата выявила падение пропускной способности Домодедово на 35%

Из-за модернизации в аэропорту было демонтировано оборудование для радиотехнического обеспечения полетов и частично разобрана взлетно-посадочная полоса, указывает государственный аудитор

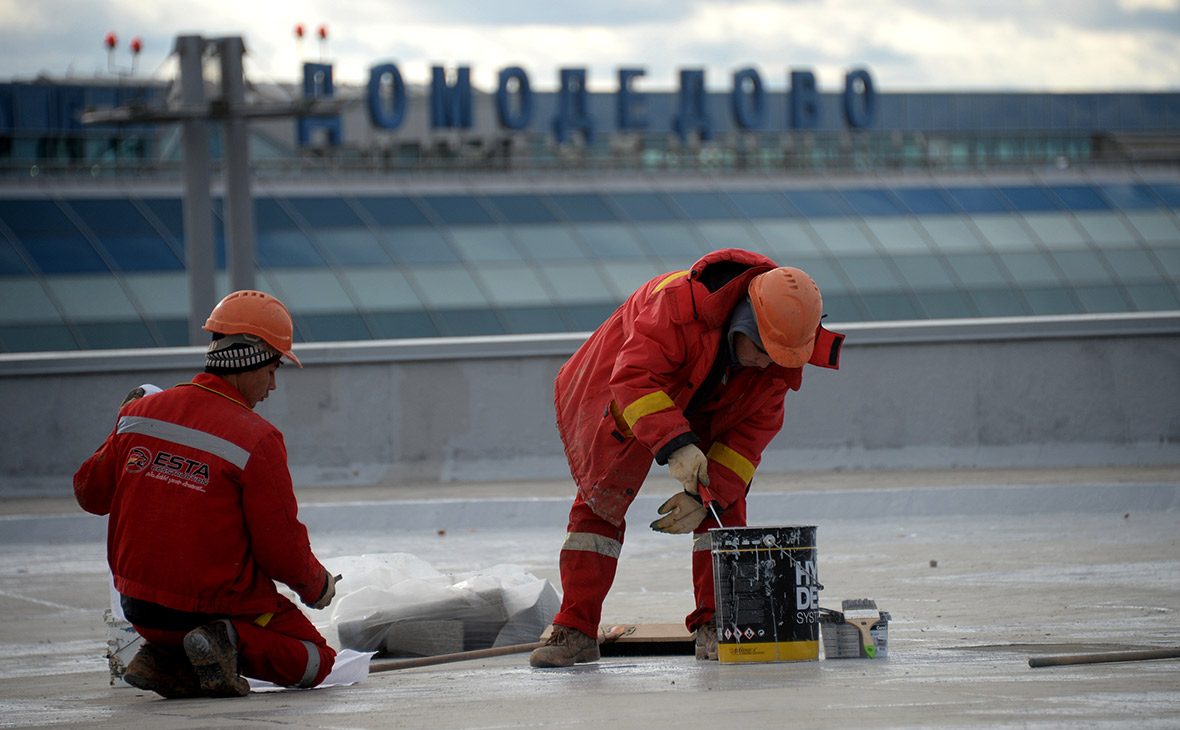

Фото: Кирилл Каллиников / РИА Новости
Фото: Кирилл Каллиников / РИА Новости

В результате модернизации аэропорта Домодедово, которую с 2012 года ведут Росавиация и оператор ОАО «Международный аэропорт Домодедово», пропускная способность воздушной гавани снизилась более чем на треть. К такому выводу пришла Счетная палата (СП) после проверки эффективности расходования бюджетных средств на реконструкцию аэропорта Домодедово.

«Существующая взлетно-посадочная полоса (ВПП-2) частично разобрана — ее длина сократилась с 3,8 тыс. до 2,4 тыс. м. Оборудование радиотехнического обеспечения полетов демонтировано, что повлекло снижение пропускной способности аэродрома на 35%», — говорится в сообщении проверяющего ведомства.

Кроме того, к новому терминалу, здание которого возвел инвестор, не были построены перроны, из-за чего новый терминал сейчас простаивает. «Перенос сроков строительства второй полосы и перронов с 2016 на 2019 год повлек увеличение стоимости работ на 4,1 млрд и 538,4 млн руб. соответственно», — указывает Счетная палата.

Также аудиторы СП указали на срыв сроков по реконструкции первой взлетно-посадочной полосы (ВПП). Сдать ее должны были еще в 2014 году, однако контракт до сих пор не выполнен, а в Федеральной адресной инвестиционной программе на 2019–2021 годы средства на завершение работ по этой ВПП не предусмотрены. «Объем незавершенного строительства составляет 1,8 млрд руб. Гарантийные сроки на оборудование общей стоимостью 677,5 млн руб., приобретенное в 2012–2013 годах, истекли еще в 2015 году», — цитирует ведомство выводы аудитора Валерия Богомолова.

Росавиация расторгла договор с подрядчиком новой полосы в Домодедово
Бизнес
Фото:Андрей Перечицкий / ТАСС

Кроме того, Счетная палата указывает, что Росавиация привлекла к выполнению работ по строительству второй ВПП подрядчика ЗАО «Су-1», несмотря на то что компания не справилась с задачей реконструкции первой ВПП. При этом контракт с организацией был расторгнут только в конце 2018 года: к тому моменту два года уже шла процедура банкротства «Су-1», отмечает проверяющее ведомство.

На то, чтобы достроить данные объекты, Росавиация уже запросила у правительства дополнительные 3,5 млрд руб. на 2019 год, сообщил Счетной палате руководитель Росавиации Александр Нерадько. Ранее замминистра транспорта Александр Юрчик говорил, что на достройку перронов и второй ВПП Минтранс попросил у правительства 11 млрд руб.

«Мы рассчитываем, что Росавиация завершит строительство ВПП и аэродромной инфраструктуры с учетом новых обстоятельств, связанных со сменой подрядчика. Со своей стороны аэропорт реализовал проекты по расширению терминальной инфраструктуры» — заявили РБК в пресс-службе Домодедово.

РБК направил запрос в Росавиацию.

В аэропорту Домодедово установили лазерные алкотестеры
Общество

Помимо Домодедово Счетная палата провела анализ расходования средств на реконструкцию челябинского аэропорта Баландино, которая проводится в рамках подготовки к проведению саммитов ШОС и БРИК в этом городе в 2020 году.

Реконструкцию этого аэропорта ведет общество «Центродорстрой», с которым Администрация гражданских аэропортов заключила в 2018 и 2019 годах четыре контракта на 4,1 млрд руб. Подрядчик уже не укладывается в график, констатирует Счетная палата: стоимость принятых на данный день работ составляет 200 млн руб. (5% от стоимости заключенных контрактов), а сроки их выполнения по контрактам вдвое меньше, чем в проекте организации работ: 13 месяцев вместо 24.

В Росавиации отставание от графика объяснили тем, что место проведения саммитов ШОС и БРИКС переносилось. «Сначала рассматривался Челябинск, потом Сочи и потом снова Челябинск, что потребовало корректировки проекта, в том числе по требованию Федеральной службы охраны (ФСО)», — цитируется пояснение Нерадько. По его словам, сейчас работы по реконструкции Баландино «идут полным ходом».
